1. 大きな金額は、単独では意味を持たない

「28兆円」。見出しでこの桁の数字を見ない週が、なくなりました。

実際に並んでいる数字を拾ってみます。日本経済新聞は「NVIDIA、OpenAIへの15兆円投資交渉が停滞か」「NVIDIA、OpenAIのデータセンター利用に41兆円資金保証」「Google、アンソロピックに最大6.3兆円出資」と報じてきました。ゴールドマン・サックスは2026年6月3日、メタ・マイクロソフト・アマゾン・アルファベットの4社だけで2030年末までの設備投資額の合計が5兆3000億ドル(約832兆円)に達すると予測しています。

シティグループは、ハイパースケーラー——アマゾンやグーグル、マイクロソフトのような大規模クラウド事業者、いわば計算資源の「大家さん」にあたる会社——のAIインフラ投資が、2029年までの5年間で2兆8000億ドルに達するとの見通しを示しました。

数字だけを聞くと、もう決まった未来のように見えます。ところが、話はそこで終わりません。

市場調査会社サイトライン・クライメートの分析をブルームバーグが報じたところによれば、米国で2026年内に稼働予定とされていたデータセンター容量のうち、実際に建設中の案件は約3分の1にとどまります。2026年に米国で開設予定の約140件のプロジェクト(900万世帯分の電力を賄える12ギガワットの計算能力に相当)のうち、ほぼ半数が遅延または中止となりました。

さらに先の年まで見ると、ずれは広がります。2027年の計画分は21.5ギガワットのうち着工が6.3ギガワットのみ。2028〜2032年の計画分は37ギガワットが完工時期未確定で、着工中は4.5ギガワットにとどまります。累積では50ギガワット超が「発表済み・未建設」のまま積み残されている計算です。

決定打は衛星写真でした。フィナンシャル・タイムズが分析した画像からは、マイクロソフトが2023年以降に発表したデータセンターで、着工から完成に至ったものが一つもないことが明らかになっています。同社が完全完成と宣言した「フェアウォーター」施設でさえ、衛星画像分析では半分も完成していないことが判明しました。

これは特定の一社を裁くための記事ではありません。どの投資発表にも同じ順序で当てられる、5つの物差しを渡すための記事です。

金額の大きさは、実行の確からしさについて何も語らない。

2. 第一の物差し——コミットメントかオプションか

最初にやることは、発表された額面を2つに割ることです。

ひとつはコミットメント。契約上の支払義務のことで、違約金なしには降りられない部分を指します。もうひとつはオプション。意向表明やMOU(法的拘束力の弱い覚書のこと)、「検討」にとどまり、いつでも撤回できる部分です。

同じ企業の同じ発表の中に、この2つが同居していることがあります。

アンソロピックとスペースXの提携が分かりやすい例です。確定しているのは、地上のスーパーコンピューター「Colossus 1」(メンフィス)の全計算容量——300メガワット超、GPU22万台超——をアンソロピックが月額12.5億ドルで2029年5月まで賃借する契約で、これは上場書類のS-1で確認できます。総額は最大450億ドル規模とされます。

一方、大きく報じられた「軌道上での複数ギガワット規模のAI計算容量の開発」は、両社の意向表明にとどまります。正式な契約は未締結で、稼働時期・投資額・スケジュールは一切未公表です。スペースXが2026年1月に発表した「最大100万基の衛星を軌道上データセンターとして展開する計画」も、同じ棚に置かれます。

見出しは同じ「提携」でも、片方はS-1に金額が刻まれ、もう片方は関心の表明にすぎません。だから発表文の動詞を読みます。「投資する」「投資を計画」「投資する意向」は、別物です。

では、どこで確かめるのか。日本企業なら有価証券報告書の第3「設備の状況」にある「設備の新設、除却等の計画」。米国企業なら10-K(年次報告書)のContractual Obligations(契約上の債務)とPurchase Commitments(購入コミットメント)です。

数字は、そこに年次で並んでいます。マーベル・テクノロジーの10-Kは、2026年1月31日時点の無条件購入コミットメントとして、2027年度に18億7180万ドル、2028年度に4億7660万ドル、2029年度以降も含めた合計で26億6580万ドルを開示しています。あわせて、生産能力を予約する契約のもとで2027〜2033年度に少なくとも4億5820万ドルのウェハなどを購入することに合意した、とも書いています。

キンドリルの開示は、もっと踏み込んでいます。2026年3月31日時点で短期(2026年4月〜2027年3月)2億ドル、中期4億ドル、長期3億ドルの購入コミットメントを抱え、当年度の実際の購入額は5億ドル。そのうえで、これらのコミットメントが今後2〜3年の自社の必要量を超える可能性があり、超過分の支払いは費用として計上する、と自ら記しています。

規模でいえば、アマゾンは2026年3月末時点で、未開始リース・購入義務・債務元利払いなどを含む将来コミットメントを5692億8000万ドル抱えていました。マイクロソフトについては、「まだ開始していないリースのコミットメント」の少なくとも一部が将来の事象に依存することを示す開示文言の変化が、2026年8月4日の分析記事で指摘されています。

撤回できる金額は、そもそも支出ではない。

3. 第二の物差し——キャッシュフロー計算書と建設仮勘定で「着工」を確かめる

発表は言葉ですが、着工は数字として必ず出ます。

見る行は2つです。ひとつはキャッシュフロー計算書の投資活動区分にある「有形固定資産の取得による支出」。実際に出ていった設備投資の金額、いわゆるキャペックスの実額です。もうひとつは貸借対照表の「建設仮勘定」。建設中で、まだ稼働していない資産の置き場だと考えてください。

建設仮勘定は、工事代金を払った分だけ積み上がります。そして完成して使い始めると、建物や機械の勘定へ振り替えられて残高が減ります。つまり残高は、着工から稼働までの区間を映す窓です。

データセクション3905(3905)の2027年3月期第1四半期を見てみます。建設仮勘定は前期末から22億1285万円増えて67億1033万円(+49.2%)。有形固定資産は71億9039万円(+43.5%)です。一方で現金及び預金は7億6275万円。金は確かに出ており、しかも手元現金を大きく上回る規模で資産に変わっています。

建設会社の側にも同じ足跡が残ります。五洋建設1893(1893)の2026年3月期は、連結の建設仮勘定が461億2300万円から932億3000万円へ、有形固定資産合計が1373億1100万円から2154億7600万円へ増えました。

逆に減ることもあります。森組1853(1853)は2026年3月期に建設仮勘定が1億8600万円減少し、これを資産合計251億5800万円(前期末比1億4200万円減)の減少要因のひとつとして開示しました。東京センチュリー8439(8439)の建設仮勘定は286億1200万円から102億1800万円へ減っています。残高が減る理由は、完成して振り替わったか、そもそも積み上がっていないかのどちらかです。どちらなのかは注記で確かめるしかありません。

手順にしてしまいましょう。発表額を計画年数で割った額と、直近のキャペックス実額を並べます。桁が合わなければ、その計画はまだ財務諸表に現れていません。

キャペックスの実額は、企業の体力も同時に映します。アマゾンは年換算で1500億ドル(約24兆円)を超える設備投資の結果、フリーキャッシュフローが急縮小し、直近ではマイナスに転落しました。アルファベットは年換算1000億ドル(1ドル160円換算で約16兆円)超を投じながら、フリーキャッシュフローは年間約730億ドルで横ばいを保っています。マイクロソフトは年間約770億ドル。

同じ「巨額投資」という言葉でも、財布の余裕はこれだけ違います。着工しているかどうかは、意見ではなく残高で決まります。

4. 第三の物差し——減価償却は稼働してから始まる

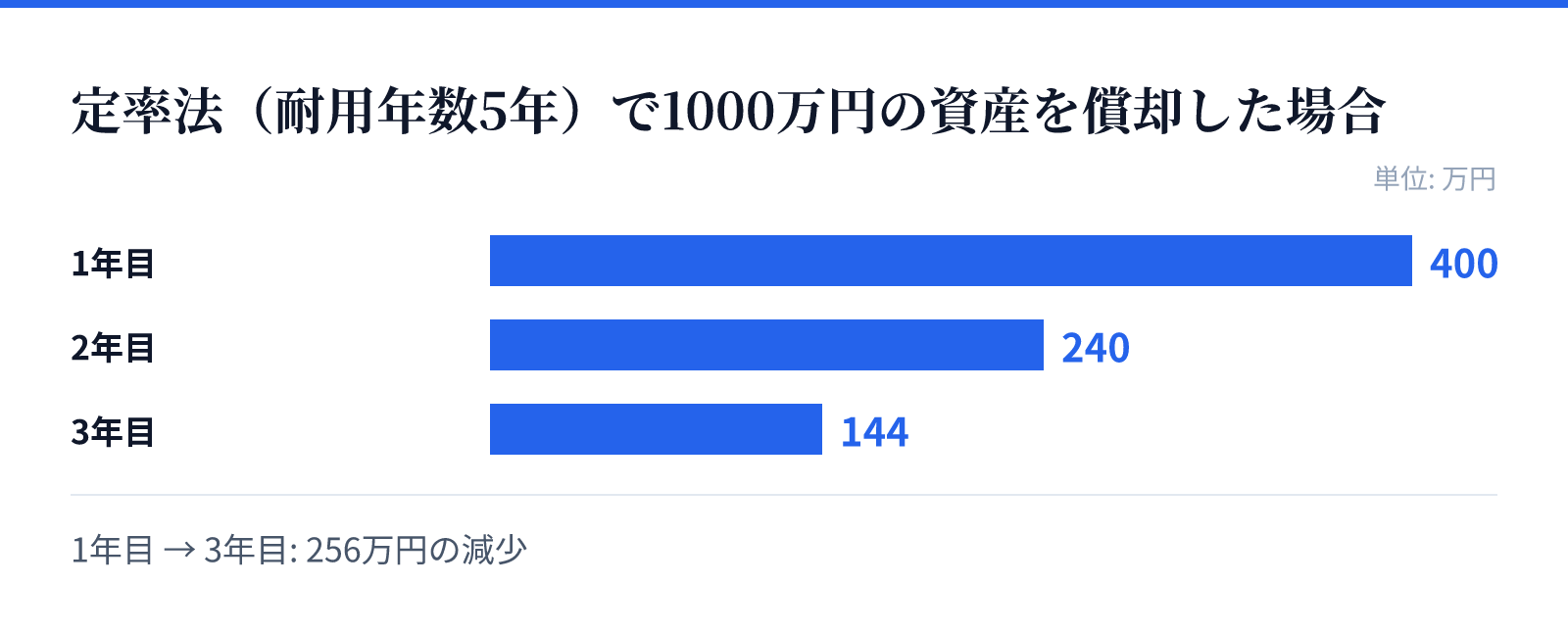

定率法(耐用年数5年)で1000万円の資産を償却した場合。1年目 400万円、2年目 240万円、3年目 144万円。256万円の減少

ここが、いちばん誤解されるところです。

建設仮勘定にある間、その資産は減価償却されません。減価償却とは、買った設備の値段を使う年数で割って、毎年少しずつ費用に落としていく処理のこと。それが始まるのは、資産を実際に事業に使い始めた時点からです。

意味することは単純です。未着工の巨額計画は、当面の損益計算書に何の影響も与えません。だから「大型投資を発表したのに利益が減っていない」のは、矛盾ではなく単なる時間差です。

逆に、稼働が始まると固定費として遅れて効いてきます。しかもデータセンターは、資産の種類ごとに償却年数がばらばらです。

日本の法定耐用年数で言えば、サーバーは「その他の電子計算機」として5年。サーバー用を除くパソコンは4年、ネットワーク機器は6年、自社利用ソフトウェアは5年です。ところがLAN配線工事は建物付属設備として扱われ、耐用年数が15年など長くなる場合があります。

同じ会社の中でも方法が分かれます。さくらインターネット3778は有形固定資産に定額法を採用する一方、2016年3月31日までに取得した建物および構築物(石狩データセンターに係るものを除く)については定率法を採用してきました。ソフトウェア(自社利用分)は主に5年です。

読者が自分で概算するときの手順は、前提を書いたうえでの割り算になります。定額法なら、年間償却額は取得原価を耐用年数で割るだけ。取得原価3000万円・耐用年数5年なら年600万円です。定率法(初年度に大きく、年々減っていく方法)で耐用年数5年なら償却率は0.400で、1000万円の資産は1年目400万円、2年目240万円、3年目144万円と落ちていきます。

前提を明示して割り算するかぎり、この概算は誰でも同じ答えにたどり着きます。合わなければ、前提の置き方を疑えばよいだけです。

もうひとつ、費用の入口にも分岐があります。データセンターは建物そのものだけでなく、受変電設備、空調設備、非常用発電機、UPS(無停電電源装置。停電しても電気を送り続ける装置です)といった設備資産の塊です。これらへの支出が修繕費と認められればその年度の経費で済み、資本的支出と判定されれば資産計上して耐用年数にわたって償却することになります。判定を誤ると、税務上の否認リスクだけでなく、投資プロジェクトのIRR(内部収益率。その投資が生む利回りのことです)の計算まで狂います。

費用が始まるのは、発表の日ではなく、電源が入った日である。

5. 第四の物差し——資金調達が伴っているか

巨額投資は、必ず資金調達の跡を残します。社債発行、プロジェクトファイナンス(その案件が生む収入だけを返済の原資にする借入)、持分の一部売却、リース、ベンダーファイナンス。どれかが動いていなければ、その計画は実行段階に入っていません。

米データセンター事業者のサイラスワン(CyrusOne)は、跡がはっきり残っている例です。2026年3月にリボルビング・クレジット(枠内で何度でも借りたり返したりできる融資枠)と米国タームローンの枠を増額・延長し、コミットメント総額は約80億ドルに達しました。リボルビング枠が約38億ドル、タームローンが42億ドルです。

2026年5月には、ダラス近郊のデータセンター物件を担保とする10億5000万ドルの商業用不動産担保証券ローンを完了しています。物件の家賃収入を裏づけに債券化する仕組みで、成熟した物件から資本を引き出しつつ、その資金調達を企業全体のバランスシートから切り離せる点が特徴です。

同社は、稼働中の物件が継続的な賃料を生むのに対し、建設中の拠点は収益を生む前に資本を消費すると説明しています。建設中の期間は、現金が出ていくだけの時間帯である——ここが資金調達の跡を探す理由です。

送電機器の側にも、二段階の実例があります。日立エナジーはドイツの送電事業者アンプリオンからHVDC(高圧直流送電)設備4基を2024年12月に受注しました。20億ユーロ(約3260億円)超、2030年初頭に稼働する案件です。この案件では、まず生産能力を先に押さえる「キャパシティー・リザベーション・アグリーメント」を2023年9月に締結し、具体的な設備仕様を決めたうえで本契約を締結しています。

同社の受注残は2024年9月末時点で5兆3000億円規模、年間売上高の2.4倍にのぼります。そのうえで今後3年間に60億ドル(約9400億円)を投じて変圧器や開閉装置などの供給能力を高める方針を示しました。受注残と、それを裏づける自社の設備投資が、対になっています。

国内の小さな案件でも、書き方は同じです。ちゅうぎんエナジーは2026年4月に系統用蓄電所「松江市宍道蓄電所(仮称)」(蓄電容量8.2メガワット時)の建設を開始し、2026年度中の稼働を予定、投資額は6億円程度としました。大和証券グループ本社8601は2026年5月に蓄電所事業へ参入し、資本提携するあおぞら銀行から資金を調達したうえで、2030年までに1000億円を投じ、2027年秋にも北海道で大規模な蓄電所を稼働させる計画を示しています。

調達コストにも目を配ります。アルファベットはAIインフラ整備のために800億ドル(約12兆6000億円)を調達する計画が報じられ、2026年6月初めに株価が2%下落しました。日経は「AIインフラ構築に潜む『隠れ債務』 米社債増発、金利高で悪循環のリスクも」とも報じています。同じ計画でも、金利水準が変われば採算は変わります。

そして注意点がひとつ。持分売却やオフバランス化(自社の貸借対照表の外に出すこと)は、発表額のうち自社が本当に背負う金額を減らします。東京センチュリーは、データセンター事業に関連する投資等の拡大を目的として、連結子会社が保有する合弁会社の持分の一部について、重要な子会社の異動として開示しました。

金の出どころが見えない計画は、まだ計画の段階にとどまります。

6. 第五の物差し——年数と持分で割り戻す

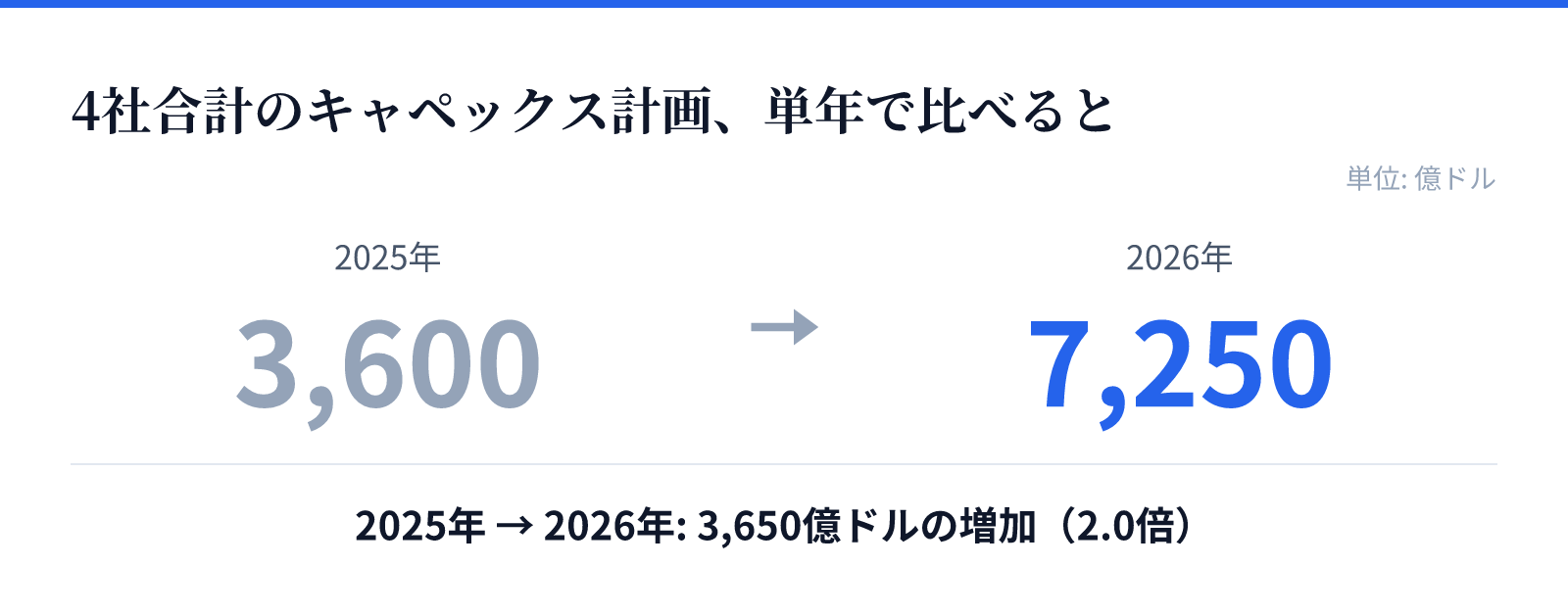

4社合計のキャペックス計画、単年で比べると。2025年 3,600億ドル、2026年 7,250億ドル。3,650億ドルの増加

発表額は、たいてい「総事業費」「複数年の合計」「パートナーとの共同出資の総額」です。投資家が知りたいのは、自社が、単年で、どれだけ負担するのか。

さきほどのゴールドマン・サックスの5兆3000億ドル(約832兆円)は、4社合計かつ2030年末までの累計です。シティグループの2兆8000億ドルも、2029年までの5年間の合計です。単年・単独の数字ではありません。

単年に割り戻すと、景色が変わります。同じ4社の2026年のキャペックス計画は最大7250億ドル(約113兆8000億円)で、2025年に支出した3600億ドル(約56兆5000億円)の2倍以上。2026年8月時点の合算見通しは7200億〜7450億ドルで、内訳はアルファベットが1950億〜2050億ドル、アマゾンが2200億ドル、メタが1300億〜1450億ドルです。時間軸をそろえると、こうして比べられる形になります。

そもそもの起点も押さえておきます。ハイパースケーラー5社の設備投資合計は、2019年の約710億ドルから2025年実績の約4120億ドルへ、わずか数年で約6倍に膨らみました。

次に持分で割ります。ソフトバンクグループ9984は2026年、米国オハイオ州で10ギガワットの発電設備と10ギガワットのAIデータセンターを開発する官民連携プロジェクトを発表し、フランスでも5ギガワットのAIデータセンターを開発・運営すると発表しました。官民連携や共同出資では、総事業費と自社負担額はそもそも別の数字です。伊藤忠商事8001も、数千億円を投じて10棟を開発しJR東日本との協業を視野に入れると報じられています。

出典が違うだけで、額面が跳ねることもあります。秋田市北部の工業団地に受電容量最大500メガワット規模のAIデータセンターを建設する計画は、2026年8月6日に明らかになりました。米ビットグリットと秋田市のエスツーが主導し、UAEが投資する方針を示しています。ところが投資規模は、2025年11月時点のJETRO記事が最大4000億円、2026年8月の各紙報道が2兆円以上と、5倍の開きがあります。

現行仕様と将来構想が混ざるのも、よくある型です。しばしば引用される「約55万5000基」「総容量約2ギガワット」という数字は、Colossus 1単体の現行仕様ではなく、メンフィス周辺のColossus 1・2を合わせた複合体の計画値です。報道ベースでは、複合体は現時点で約1ギガワット規模とされます。同じ施設名でも、現行仕様と将来計画は分けて読む必要があります。

割り戻した年間負担額を、既存の営業キャッシュフローや総資産と並べる。そこで初めて、その数字が重いのか軽いのかが分かります。

大きな数字は、割り戻してはじめて自分の身長と比べられる。

7. 5つの物差しを、順番に当てる

手順を並べ直します。

  1. 発表文の動詞を読む。コミットメントかオプションか。
  2. キャッシュフロー計算書のキャペックス実額と、建設仮勘定の残高を見る。
  3. 減価償却がいつ始まるか、稼働時期を確認する。
  4. 資金調達の跡を探す。誰から、いくら、どの形で。
  5. 年数と持分で割り戻し、自社の年間負担額に直す。

この順序は、AI・データセンターに限りません。系統用蓄電池も同じです。北陸電力はみずほリース子会社と富山県舟橋村に「舟橋蓄電所合同会社」を設立し、主力1990キロワット・容量8010キロワット時の事業で2027年4月の運用開始を見込んでいます。パワーエックスは北海道苫小牧市に総事業費30億円の大型蓄電池組立工場を設け、2027年6月の稼働を予定しています。桁は違っても、当てる順序は変わりません。

そして、5つの物差しは「遅れ」も見つけます。データセクションは、通期計画に織り込んでいた追加受注案件の売上高798億6400万円が解約となり、国内・オーストラリア・タイの3件のAIデータセンター案件も稼働開始時期が遅れたと開示しました。もともとの業績見通しには、受注済みの案件(国内第1号159億4300万円、豪第1号341億6400万円)と、高確度パイプラインの案件(タイ第1号159億4300万円、豪第1号の拡張分128億1100万円)が並べて織り込まれていました。

受注済みと見込みは、同じ表に並んでいても別の重さを持ちます。読み手の側で線を引き直すしかありません。

最後に、投資の成果がどこで決まるかを確かめておきます。物理制約の局面に入ると、成果は「購入額」ではなく、実際に立ち上がった計算能力で決まります。GPUを調達しても、受電・冷却・建設・ネットワークが揃わなければ稼働しないからです。データセンターを契約する時点と、顧客売上が発生する時点の間には、数年単位のずれがあります。

では、私たちに何ができるのか。発表を疑うために5つの物差しを持つのではありません。発表と財務諸表を突き合わせる習慣を持つためです。次に「兆円」の見出しを見たら、動詞を読み、建設仮勘定を開き、償却の開始時点を確かめ、調達の跡を探し、年数と持分で割る。それだけで、驚きは検証に変わります。

投資家の仕事は、金額に驚くことではなく、金額がどこに着地するかを追うことである。


本記事は公開情報をもとにした解説であり、特定の金融商品の売買を推奨するものではありません。投資判断はご自身の責任で行ってください。
